概述:如果你想在一個窗體上面展示出XGantt的兩個實體,你會怎么辦呢?此時,你需要使用SplitContainer。SplitContainer是一個由兩個面板組成的控件,兩個面板彼此的比例可在運行時通過他們之間的分離器交互修改。其實,使用分離器是非常有用處的,例如,一些未被調度的任務顯示的時候可以比其他任務低。
# 界面/圖表報表/文檔/IDE等千款熱門軟控件火熱銷售中 >>
如果你想在一個窗體上面展示出XGantt的兩個實體,你會怎么辦呢?此時,你需要使用SplitContainer。SplitContainer是一個由兩個面板組成的控件,兩個面板彼此的比例可在運行時通過他們之間的分離器交互修改。其實,使用分離器是非常有用處的,例如,一些未被調度的任務顯示的時候可以比其他任務低。
如果XGantt的兩個實體被置于SplitContainer的兩個面板上時,實體之間的寬度和高度的比例可交互修改。

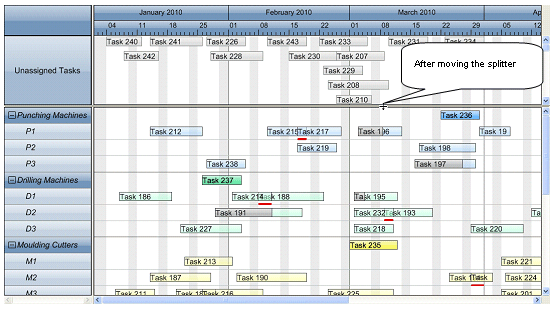

vcGantt1
vcGantt2
為了創建一個整齊一致的圖片,上下兩個甘特圖表的表格寬度設置和時間刻度可設置成一樣。此外,你應禁用vcGantt1 圖表的水平滾動條以及vcGantt2圖表的時間刻度,這樣的話,就更多的空間顯示數據了。
當vcGantt1 圖表中水平滾動條不能再滾動時,你需要用到下面的代碼,因為一旦vcGantt2圖表的滾動條被移動時,能確保vcGantt1 圖表可以同時滾動。
private void vcGantt2_VcDiagramHorizontalScrolled(object sender,
VcDiagramHorizontalScrolledEventArgs e)
{
vcGantt1.FitRangeIntoView(e.CurStartDate, e.CurEndDate, 0);
}
在vcGantt1 圖表中時間刻度解決方案的交互修改需要一個reaction。
private void vcGantt1_VcTimeScaleSectionRescaling(object sender,
VcTimeScaleSectionRescalingEventArgs e)
{
DateTime leftDate = new DateTime(1,1,1);
DateTime rightDate = new DateTime(1,1,1);
int minBasicUnitWidth = 75; //May have to be adjusted
if (e.NewBasicUnitWidth < 75);
{
e.TimeScale.get_Section((short)e.SectionIndex).UnitWidth =
minBasicUnitWidth;
vcGantt2.TimeScaleCollection.Active.get_Section
((short)e.SectionIndex).UnitWidth
= minBasicUnitWidth;
e.ReturnStatus = VcReturnStatus.vcRetStatFalse;
}
else
vcGantt2.TimeScaleCollection.Active.get_Section
((short)e.SectionIndex).UnitWidth
= e.NewBasicUnitWidth;
vcGantt1.GetCurrentViewDates(ref leftDate, ref rightDate);
.ScrollToDate(leftDate, VcHorizontalAlignment.vcLeftAligned, 0);
}
下面的代碼可用于應答兩個圖表之間分離器的相互移動:
private void vcGantt1_VcTableWidthChanging
(object sender, VcTableWidthChangingEventArgs e)
{
vcGantt2.LeftTableDiagramWidthRatio =
(short)e.TableDiagramWidthRatio;
}
private void vcGantt2_VcTableWidthChanging
(object sender, VcTableWidthChangingEventArgs e)
{
vcGantt1.LeftTableDiagramWidthRatio =
(short)e.TableDiagramWidthRatio;
}
